Lien pour les vidéos "Eoliennes de Sainte-Croix": • Eoliennes Sainte-Croix
Pour le son, c'est le bruit, à 20 mètres, d'une éolienne qui tourne.
Voici le communiqué officiel de Romande Energie : PROJET de PARC EOLIEN à Ste-Croix.
Le Canton de Vaud ayant validé les deux points complémentaires demandé par le Tribunal Cantonal, le plan d’affectation cantonal N° 316 a été approuvé à fin septembre, le permis de construire est entré en force et le chantier a pu démarrer le mercredi 13 octobre 2021.
Cette première phase de travaux préparatoires de génie civil permettra d’enlever et de stocker la terre végétale située principalement sur les emplacements des futures éoliennes et le long des accès. Mais aussi d’aménager ces accès et les plateformes pour l’étape suivante qui consistera à réaliser les fondations pour accueillir les éoliennes. La terre ainsi stockée sera réutilisée en fin de chantier pour le réaménagement et l’intégration paysagère de l’ensemble du projet.
Ces travaux se dérouleront jusqu’à la trêve de Noël et reprendront en janvier 2022 si les conditions météorologiques le permettent.
Les travaux de concassage ont débuté et occasionnent beaucoup de bruit. Les habitants concernés en ont été informés et la période devrait être limitée dans le temps puisque cette étape de travaux devrait s’achever avant Noël. Par ailleurs, un mur de pierre sèche a été démonté et ses pierres ont été conservées pour une remise en étant à la fin du chantier.
Actualités

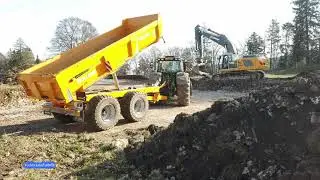

Actuellement, les équipes présentes sur le chantier travaillent sur 3 étapes :
Le réensemencement des bordures des chemins à des fins de reverdissement.
Le ferraillage des fondations : grâce au savoir-faire du fabricant d’éoliennes, un maillage spécial de fers à béton est mis en place sur chacun des fonds de fouille, puis recouvert d’une couche de béton.

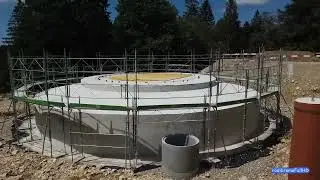

Le bétonnage des fondations, avec un matériau spécialement choisi pour sa faible émission de CO2 (ciment spécial à faible chaleur d'hydratation, reconnu par le standard MINERGIE-ECO® et idéal pour les éléments massifs).
Par ailleurs, le comité environnemental continue de suivre les différentes mesures. Pour rappel, celui-ci est composé de représentants du Canton, des communes de Sainte-Croix et de Baulmes et des associations Pro Natura et BirdLife, et s’assure de la bonne mise en place des mesures environnementales, notamment :
L’ensemble des matériaux excavés réutilisé pour les plateformes et les chemins d’accès sur place afin de limiter les transports par camion.
La terre végétale creusée déposée en andins afin de garantir sa fertilité à long terme et d’assurer la préservation de la biodiversité du sol.
La conservation des pierres du mur en pierre sèche à l’entrée du Mont des Cerfs en partie démonté pour une remise en état à la fin du chantier.
Les grumes des arbres coupés conservées pour la réalisation de pépinières en enclos.
Les souches d’arbres abattus conservées en raison de leur valeur biologique pour la petite faune (habitat) et implantées dans les enclos ou broyées sur place pour en faire de l’humus.
